实务操作和案例分析题(共4题,每题20分)
案例一
[背景资料]

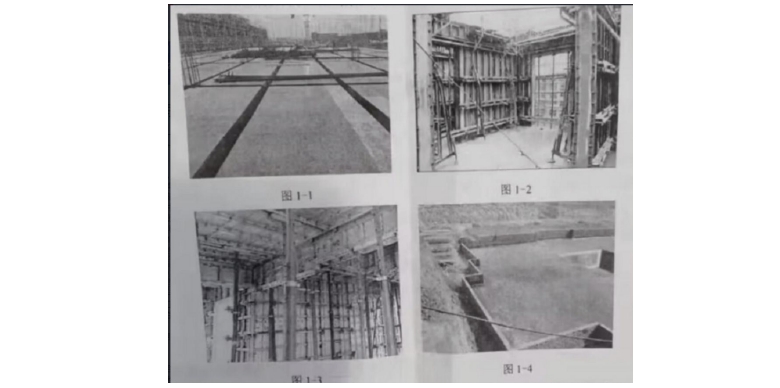

某住宅小区工程,地下1层,地上14~23 层不等,总建筑面积5.6万m2。施工总承包企业中标后组建项目部进场施工。项目部依据实用性、安全性和经济性等模板工程设计原则,针对不同的工程结构或构件分别采用了砖胎模、铝合金模板、钢大模板和胶合板模板等模板体系。各类模板体系施工记录图片见图1-1~图1-4。
开工前,项目部编制了施工组织总设计,监理工程师审核后,指出施工总平面图设计要求有以下不妥之处:
1.危险品仓库远离现场单独设置,距在建工程不小于10m;
2.工作有关联的加工厂适当分散布置;
3.货物装卸时间长的仓库靠近路边;
4.主干道单行循环,兼作消防车道,宽度3.5m。
项目部遵循“先准备、后开工”,“先地下、后地上”等施工顺序,编制了某单位工程施工进度计划网络图见图1-5。施工中先后发生如下事件:设计变更增加工作量,使C工作延长2周:当地持续暴雨无法施工,使E工作延长1周;采用新技术,使K工作压缩2周。项目部及时对施工进度计划进行了调整。项目工程师根据《危险性较大的分部分项工程专项施工方案编制指南》制定了塔式起重机安装拆除专项施工方案,主要内容包含工程概况、编制依据、管理及作业人员配备和分工验收要求、计算书及相关图纸等。编制完成后报送企业技术部门审核企业技术负责人指出,塔式起重机附着仅验算了附墙耳板各部位的强度、附着杆强度和稳定性,要求补充完整后重新报审。
[问题]
1.分别答出图 1-1~图 1-4 代表的模板体系,(如图1-1胶合板模板)。模板工程设计安全性原则的主要内容有哪些?
2.答出施工总平面图设计中不妥之处的正确做法。
3.一般工程的施工顺序还有哪些?答出图1-5经各项事件调整后的关键线路和总工期。(关键线路用工作表示如A-B-C)
4.危大工程专项施工方案的主要内容还有哪些?塔式起重机附着验算还有哪些内容?
[参考解析]
1、(1)图1-1胶合板模板
图1-2 钢大模板
图1-3铝合金模板
图1-4砖胎模
(2)模板工程设计安全性原则的主要内容有:要具有足够的强度、刚度和稳定性,保证施工中不变形、不破坏、不倒塌。
2、不妥之处的正确做法:
(1)存放危险品的仓库应远离现场单独设置,离在建工程距离不小于15m。
(2)工作有关联的加工厂适当集中,
(3)货物装卸需要时间长的仓库应远离道路边。
(4)主干道单行道,兼作消防车道,宽度不小于4m.
3、(1)一般工程的施工顺序还有:“先主体、后围护”“先结构、后装饰”“先土建、后设备”。
(2)调整后的关键线路:B-E-G-J总工期:21周
4、(1)危大工程专项施工方案的主要内容还有:施工计划、施工工艺技术、施工安全保证措施、应急处置措施。
(2)塔式起重机附着验算还有:附着点强度、穿墙螺栓、销轴和调节螺栓等。
