一建资料

一建管理历年章节真题:实际进度与计划进度比较方法

作者:匠人教育 来源: 2025-07-03 11:33

1、某网络计划执行情况的检查结果分析如下表,对工作M的判断分析,正确的是()。【2021年真题】A.比计划延迟4天,影响...

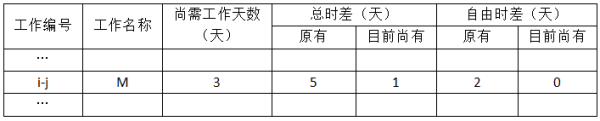

1、某网络计划执行情况的检查结果分析如下表,对工作M的判断分析,正确的是()。【2021年真题】


A.比计划延迟4天,影响紧后工作2天,不影响工期

B.比计划提前4天,不影响工期

C.比计划延迟4天,不影响紧后工作,不影响工期

D.比计划延迟4天,影响工期1天

答案:A
解析:根据表格可知,M工作原有总时差为5天,还剩有1天,可以得知M工作比计划延误了4天,但是不影响总工期;M工作原有自由时差为2天,还剩0天,可以得知M工作影响紧后工作2天。

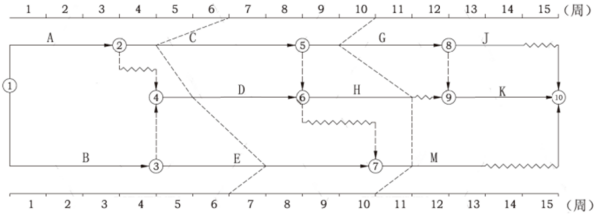

2、某工程双代号时标网络计划执行至第6周末和第10周末检查进度时,实际进度前锋线如下图所示。下列分析结论中,正确的有()。【2023年真题】


A.第6周末检查进度时,工作D拖后1周,影响工期1周

B.第10周末检查进度时,工作G拖后1周,不影响工期

C.第6周末检查进度时,工作C拖后2周,影响工期2周

D.第6周末检查进度时,工作E提前1周,不影响工期

E.第10周末检查进度时,工作H已提前完成,不影响工期

答案:C,D,E
解析:A选项错误,工作D有一周的总时差,拖后一周不影响总工期。 B选项错误,G工作为关键工作,拖后一周影响总工期一周。 C选项正确。C为关键工作,拖后两周影响总工期两周。 D选项正确。 E选项正确。

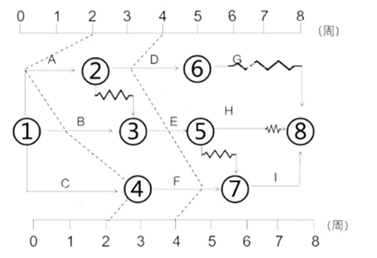

3、某项目时标网络计划第2、4周末实际进度前锋线如下图,关于该项目进度情况的说法,正确的有(  )。【2020年真题】


A.第2周末,工作C提前1周,工期提前1周

B.第2周末,工作A拖后2周,但不影响工期

C.第2周末,工作B拖后1周,但不影响工期

D.第4周末,工作D拖后1周,但不影响工期

E.第4周末,工作E提前1周,工期提前1周

答案:B,C,D
解析:实际进度前锋线是在原时标网络计划上,自上而下从计划检查时刻的时标点出发,用点画线依次将各项工作实际进度达到的前锋点连接而成的折线。通过实际进度前锋线与原进度计划中各工作箭线交点的位置可以判断实际进度与计划进度的偏差。 双代号时标网络图中,计算哪个工作的总时差,就以哪个工作为起点工作,寻找通过该工作的所有线路,然后计算各条线路的波形线的长度和,波形线长度和的最小值就是该工作的总时差。 A工作的总时差为2,B工作的总时差为1,C工作的总时差为0,D工作的总时差为2,E工作的总时差为1,F工作的总时差为0。

点击客服在线,免费获取更多考试真题。

相关资料
  • 一建管理历年章节真题:施工质量抽样检验和统计分析方法

    2025-07-04 11:44

  • 一建管理历年章节真题:工程质量管理体系

    2025-07-04 11:42

  • 一建管理历年章节真题:工程质量形成过程及影响因素

    2025-07-04 11:39

  • 一建管理历年章节真题:施工进度计划调整方法及措施

    2025-07-03 11:36

Powered by RRZCMS
