2025年一建公路工程考点速记:锚杆挡土墙的类型

作者:匠人教育 来源: 2025-01-20 14:42

考点:锚杆挡土墙的类型按墙面的结构形式可分为柱板式锚杆挡土墙和壁板式锚杆挡土墙。(2)锚杆挡土墙施工锚杆挡土墙施工工序主...

考点:锚杆挡土墙的类型

按墙面的结构形式可分为柱板式锚杆挡土墙和壁板式锚杆挡土墙。

(2)锚杆挡土墙施工

锚杆挡土墙施工工序主要有基坑开挖、基础浇(砌)筑、锚杆制作、钻孔、锚杆安放与注浆锚固、肋柱和挡土板预制、肋柱安装、挡土板安装、墙后填料填筑与压实等。

③挡土板和锚杆的施工应逐层由下向上同步进行,挡土板之间的安装缝应均匀,缝宽宜小于10mm。同一肋柱上两相邻跨的挡土板搭接处净间距宜不小于30mm,并应按施工缝处理。

④挡土板安装应防止与肋柱相撞,避免损坏角隅或开裂。

⑤挡土板后的防排水设施及反滤层应与挡土板安装同步进行。

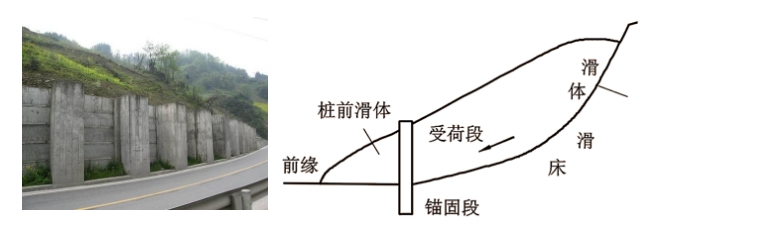

4)抗滑桩施工技术


(2)抗滑桩施工

①抗滑桩施工前,应采取卸载、反压、排水等措施使滑坡体保持基本稳定,严禁在滑坡急剧变形阶段进行抗滑桩施工。施工期间应根据地质情况考虑开挖时的预加固措施。应整平孔口地面,并设置地表截、排水及防渗设施。应设置滑坡变形、移动监测点并进行连续观测。

雨期施工时,应在孔口搭设雨篷,做好锁口,孔口地面上应加筑适当高度的围埂。

②开挖及支护应符合下列规定:

a.相邻桩不得同时开挖。开挖桩群应从两端沿滑坡主轴间隔开挖,桩身强度达到设计强度的75%后方可开挖邻桩。

b.开挖应分节进行。分节不宜过长,每节宜为0.5m~1.0m。不得在土石层变化处和滑动面处分节。

c.应开挖一节、支护一节。灌注前应清除孔壁上的松动石块、浮土。围岩松软、破碎、有水时,护壁宜设泄水孔。

d.开挖应在上一节护壁混凝土终凝后进行,护壁模板支撑应在混凝土强度达到能保持护壁结构不变形后方可拆除。

e.在围岩松软、破碎和有滑动面的节段,应在护壁内顺滑动方向设置临时横撑加强支护,并观察其受力情况,及时进行加固。

f.开挖时应采取照明、排水等措施,保证施工安全。挖除的渣土弃渣不得堆放在滑坡范围内。

④桩身混凝土施工应符合下列规定:

a.灌注前,应检查断面净空,清理混凝土护壁。

b.钢筋笼搭接接头不得设在土石分界和滑动面处。钢筋保护层厚度应满足设计要求。

c.灌注应连续进行,不得中断。

⑥板式抗滑挡土墙施工应符合下列规定:

a.挡土板应在桩身混凝土达到设计强度后安装。挡土板安装时,应边安装边回填, 并做好挡土板后排水设施。

b.桩间采用土钉墙或喷锚支护时,桩间土体应分层开挖、分层加固。

c.应严格控制墙背填土的压实度,压实时应保护好锚索。

⑦ 施工过程中应对地下水位、滑坡体位移和变形进行监测。

【单选题】某岩质路堑路段缺乏合格石料,该路最适合修建的挡土墙是( )。

A. 加筋挡土墙

B.锚杆挡土墙

C.浆砌块石衡重式挡土墙

D.悬臂式挡士墙

答案:B
解析:锚杆挡土墙适用于缺乏石料的地区和挖基困难的地段,一般用干岩质路堑路段,但其他具有锚固条件的路堑墙也可使用,还可应用于陡坡路堤。壁板式锚杆挡土墙多用于岩石边坡防护。

点击客服在线,免费获取更多考试真题。

相关资料
  • 2025年一建经济章节题练习:会计监督

    2025-05-24 11:18

  • 2025年一建管理章节题练习:施工成本计划

    2025-05-24 11:16

  • 2025年一建法规章节题练习:合同的基本规定

    2025-05-24 11:11

  • 2025一建法规章节题练习:建设工程行政法律制度

    2025-05-23 11:04

Powered by RRZCMS
