考点:路基施工测量工作要求
2)平面控制测量
(1)平面控制测量应采用卫星定位测量、导线测量、三角测量或三边测量方法进行。

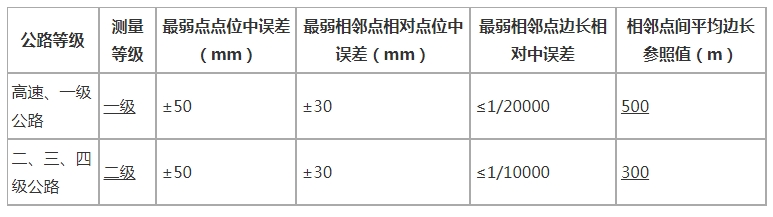

(2)平面控制测量等级与技术要求
(3)导线复测规定
①导线测量精度应符合规范的规定。
②原有导线点不能满足施工需要时,应增设满足相应精度要求的附合导线点。
③同一建设项目内相邻施工段的导线应闭合,并满足同等级精度要求。
④可能受施工影响的导线点,施工前应加固或改移,并应保持其精度。
⑤导线桩点应进行不定期检查和定期复测,复测周期应不超过6个月。
2)高程控制测量

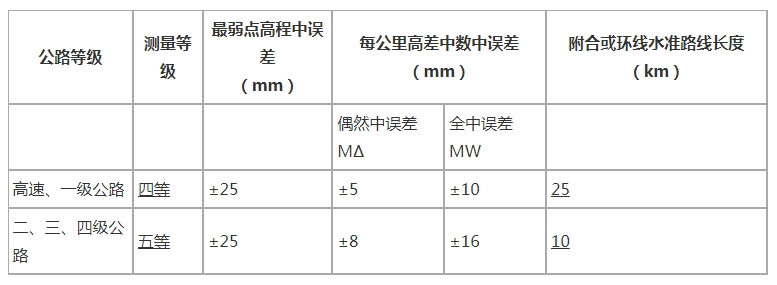

(1)高程测量应采用水准测量或三角高程测量的方法。高程控制测量等级与技术要求应符合表1.1-16的规定。
(2)水准点复测与加密规定
①水准点精度应符合规范的规定。
②同一建设项目应采用同一高程系统,并应与相邻项目高程系统相衔接。
③沿路线每500m宜有一个水准点,高速公路、一级公路宜加密,每200m有一个水准点。在结构物附近、高填深挖路段、工程量集中及地形复杂路段,宜增设水准点。临时水准点应符合相应等级的精度要求,并与相邻水准点闭合。
④对可能受施工影响的水准点,施工前应加固或改移,并应保持其精度。
⑤水准点应进行不定期检查和定期复测,复测周期应不超过6个月。
【单选题】公路工程施工测量中水准点复测与加密时,高速公路、一级公路宜加密,每()m有一个水准点。
A.500
B.200
C.300
D.250
答案:B
解析:沿路线每500m宜有一个水准点,高速公路、一级公路宜加密,每200m有一个水准点。在结构物附近、高填深挖路段、工程量集中及地形复杂路段,宜增设水准点。临时水准点应符合相应等级的精度要求,并与相邻水准点闭合。
