2025年一建水利水电工程考点速记:帷幕灌浆

作者:匠人教育 来源: 2025-01-11 11:33

考点:帷幕灌浆1)帷幕灌浆施工工艺主要包括:钻孔、钻孔(裂隙)冲洗、压水试验、灌浆和灌浆的质量检查等。(1)钻孔灌浆孔位...

考点:帷幕灌浆

1)帷幕灌浆施工工艺

主要包括:钻孔、钻孔(裂隙)冲洗、压水试验、灌浆和灌浆的质量检查等。

(1)钻孔

灌浆孔位与设计孔位的偏差不应大于10cm,帷幕灌浆中各类钻孔的孔径应根据地质条件、钻孔深度、钻孔方法、钻孔要求和灌浆方法确定。灌浆孔以较小直径为宜,但终孔孔径不宜小于56mm。

(2)钻孔(裂隙)冲洗

钻孔后,进入冲洗阶段,冲洗工作分为钻孔冲洗和裂隙冲洗。

①钻孔冲洗。将钻杆下到孔底,从钻杆通入压力水进行冲洗,冲洗时流量要大。冲孔一直要进行到回水澄清5~10min才结束。

②裂隙冲洗。裂隙冲洗方法分为单孔冲洗和群孔冲洗两种。一般在岩层比较完整,裂隙比较少的部位,采用单孔冲洗。岩层破碎,节理裂隙比较发育的地层中,适用群孔冲洗。方法有高压压水冲洗、脉动冲洗等。

裂隙冲洗宜采用压力水冲洗,冲洗压力可为灌浆压力的80%,并不大于1MPa。 冲洗时间至回水澄清时止,并不大于20min。

(3)压水试验

压水试验的目的是测定地层的透水特性,为岩基的灌浆施工提供基本技术资料。也是检查灌浆实际效果的主要方法。

压水试验的压力通常为通段灌浆压力的80%,一般不大于1MPa。

3)灌浆方式和灌浆方法

帷幕灌浆应按分序加密的原则进行。

由三排孔组成的帷幕,应先灌注下游排孔,再灌注上游排孔,后灌注中间排孔,每排孔可分为二序。

由两排孔组成的帷幕应先灌注下游排孔,后灌注上游排孔,每排孔可分为二序或三序。

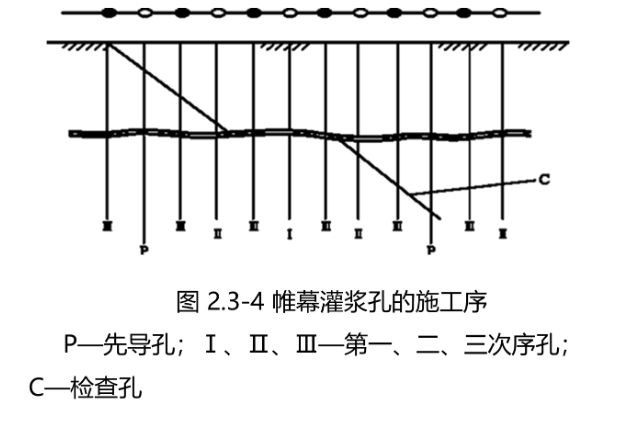

单排孔帷幕应分为三序灌浆,如图2.3-4 所示。



【例题】根据《水工建筑物水泥灌浆施工技术规范》DL/T5148-2001,下图所示的帷幕灌浆工程中,灌浆施工顺序应为(  )。


A.1→2→3

B.1→3→2

C.3→2→1

D.3→1→2

答案:D
解析:由三排孔组成的帷幕,应先灌注下游排孔,再灌注上游排孔,后灌注中间排孔。


4)灌浆压力和浆液变换

(1)灌浆压力

灌浆压力宜通过灌浆试验确定,也可通过公式计算或根据经验先行拟定,而后在灌浆施工过程中调整确定。

普通水泥浆液水胶比可采用5、3、2、1、0.7、0.5六级,细水泥浆液水胶比可采用3、2、1、0.5四级,灌注时由稀至浓逐级变换。

5)灌浆结束标准和封孔方法

各灌浆段灌浆的结束条件应根据地层和地下水条件、浆液性能、灌浆压力、浆液注入量和灌浆段长度等综合确定。应符合下列原则:

(1)当灌浆段在最大设计压力下,注入率不大于 1L/min后,继续灌注30min,可结束灌浆。

(2)当地质条件复杂、地下水流速大、注入量较大、灌浆压力较低时,持续灌注的时间应适当延长。

6)特殊情况处理

灌浆段注入量大而难以结束时,应首先结合地勘或先导孔资料查明原因,根据具体情况,可选用下列措施处理:

(1)低压,浓浆,限流,限量,间歇灌浆。

(2)灌注速凝浆液。

(3)灌注混合浆液或膏状浆液。

7)质量检查

帷幕灌浆检查孔数量可按灌浆孔数的一定比例确定。单排孔帷幕时,检查孔数量可为灌浆孔总数的10%左右,多排孔帷幕时,检查孔的数量可按主排孔数10%左右。

帷幕灌浆的检查孔压水试验应在该部位灌浆结束14d 后进行,检查孔应自上而下分段钻进,分段阻塞,分段压水试验,宜采用单点法。

点击客服在线,免费获取更多考试真题。

相关资料
  • 一建法规历年章节真题:建筑材料、设备等的检验检测

    2025-08-11 11:32

  • 一建法规历年章节真题:建立健全职工教育培训制度

    2025-08-11 11:31

  • 一建法规历年章节真题:无障碍环境建设保障措施

    2025-08-08 14:14

  • 一建法规历年章节真题:建设工程抗震管理制度

    2025-08-08 14:13

Powered by RRZCMS
